Salzburger Lokalbahn 2020+

Baumassnahmen

  • Modernisierungsoffensive
  • zweigleisiger Ausbau
  • Sanierungen und Erhaltungsmaßnahmen

Modernisierungsmassnahmen für eine zukunftsfitte Lokalbahn

Salzburger Lokalbahn 2020+

Die Salzburger Lokalbahn ist die Hauptschlagader des öffentlichen Verkehrs auf der Achse Salzburg – Oberndorf – Lamprechtshausen – Ostermiething und verbindet so Regionen der Bundesländer Oberösterreich und Salzburg mit der Stadt Salzburg. In den vergangenen Jahren konnten im Rahmen des Mittelfristigen Investitionsprogramms (MIP) bereits wichtige Bestandsverbesserungen mit Unterstützung der öffentlichen Hand umgesetzt werden.

Um den Mobilitätsbedürfnissen der Bevölkerung entlang dieser wichtigen Verkehrsachse Rechnung zu tragen sowie den zukünftigen Fahrplan durch den Ausbau der Südstrecke aufrechtzuerhalten, werden in den nächsten Jahren – neben der laufenden Instandhaltung – weitere Investitionen in die Strecke und in den Fuhrpark der Salzburger Lokalbahn erfolgen.

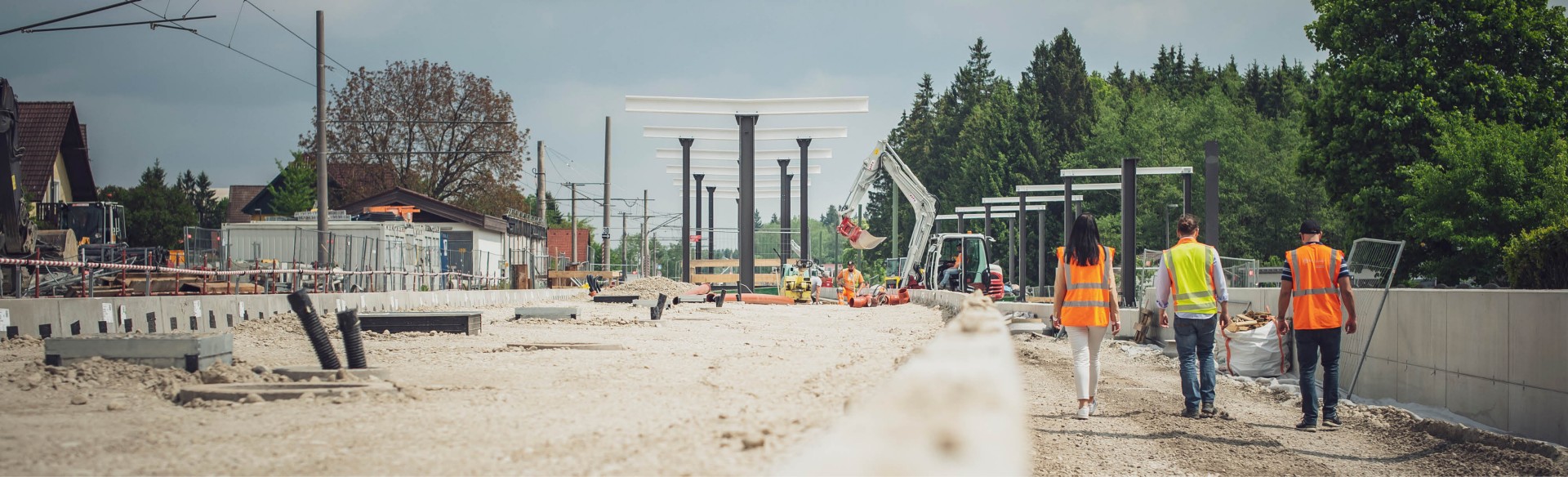

contentmedia_1991367626

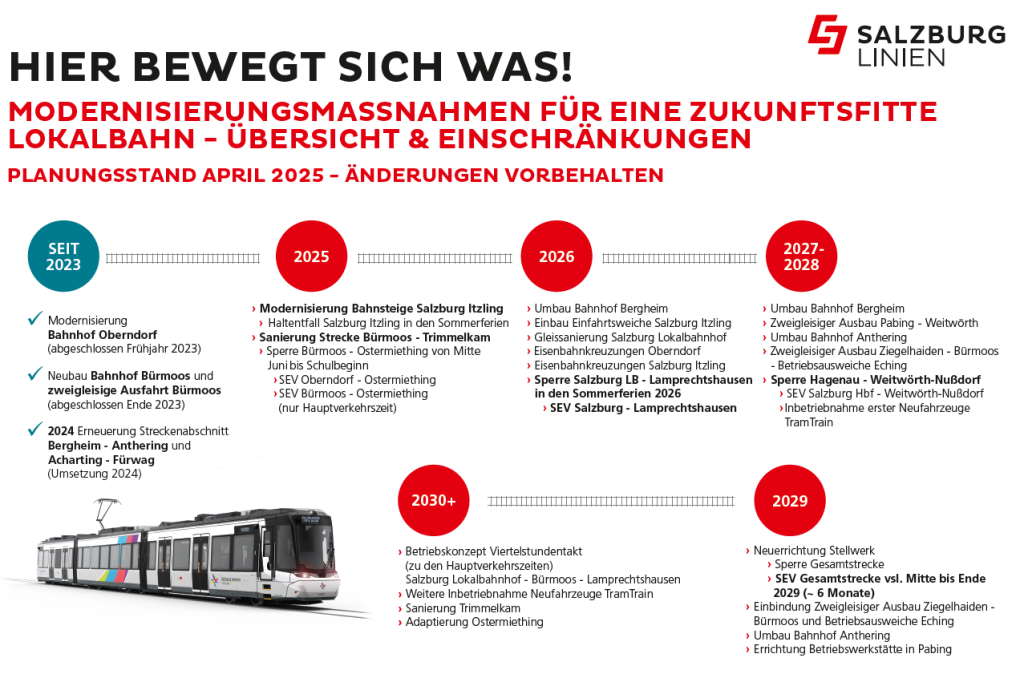

Die Baumassnahmen im Überblick

Bahnhofs- und Haltestellenoffensive
  • Modernisierung Haltestellen (laufend)
  • Ausbau P+R und B+R-Anlagen (laufend)
  • Neubau Bahnhof Bürmoos (abgeschlossen 2023)
  • Modernisierung Bahnhof Oberndorf (abgeschlossen 2023)
  • Neubau Bahnhof Bergheim (geplanter Baubeginn 2026)
  • Neubau Bahnhof Anthering (geplanter Baubeginn 2028)
  • Errichtung Betriebswerkstätte in Pabing (geplanter Baubeginn 2028)
  • Sanierung Bahnhof Trimmelkam (geplanter Baubeginn 2029)
  • Adaptierung Bahnhof Ostermiething (geplante Umsetzung 2029)

Zweigleisiger Streckenausbau der Strecke „Nord“

  • Ausfahrt Bahnhof Bürmoos (abgeschlossen 2023)
  • Ausfahrt Bahnhof Bergheim (geplanter Baubeginn 2026)
  • Haidenöster – Bürmoos (geplanter Baubeginn 2027)
  • Ausfahrt Anthering (geplanter Baubeginn 2028)
  • Eching – St. Georgen (geplanter Baubeginn 2027)

Erhaltungsinvestitionen

  • Jährliche Erneuerungsarbeiten (laufend)
  • Erneuerung Fürwag - Weitwörth-Nussdorf (Arbeiten 2020 abgeschlossen)
  • Erneuerung Bürmoos – Lamprechtshausen (Arbeiten 2021 abgeschlossen)
  • Erneuerung Abschnitt Oichtensiedlung – Oberndorf (Arbeiten 2022 abgeschlossen)
  • Erneuerung Abschnitt Ziegelhaiden – Bürmoos (Arbeiten 2022 abgeschlossen)
  • Erneuerung Abschnitt Bergheim – Anthering und Acharting – Fürwag (Arbeiten 2024 abgeschlossen)
  • Erneurung der Strecke T zwischen Bürmoos - Trimmelkam (Baubeginn 2025)
  • Erneuerung Abschnitt Salzburg Lokalbahnhof bis Bergheim (Baubeginn 2029)

Modernisierung Sicherungstechnik (vs. 2028)

  • Ausrüstung der Gesamtstrecke mit GSM-R (spezialisierter Mobilfunkstandard, der für den Einsatz in Eisenbahnsystemen entwickelt wurde)
  • Neubau einer Fahrdienstleitung für die Gesamtstrecke
  • Überprüfung sämtlicher Eisenbahnkreuzungen gem. EisbKrV 2012 sowie Umsetzung der Bescheidauflagen
  • Errichtung von elektronischen Stellwerken
  • Einführung einer kontinuierlichen Zugbeeinflussung zur Erhöhung der Sicherheit

Inbetriebnahme neuer Züge mit 2027

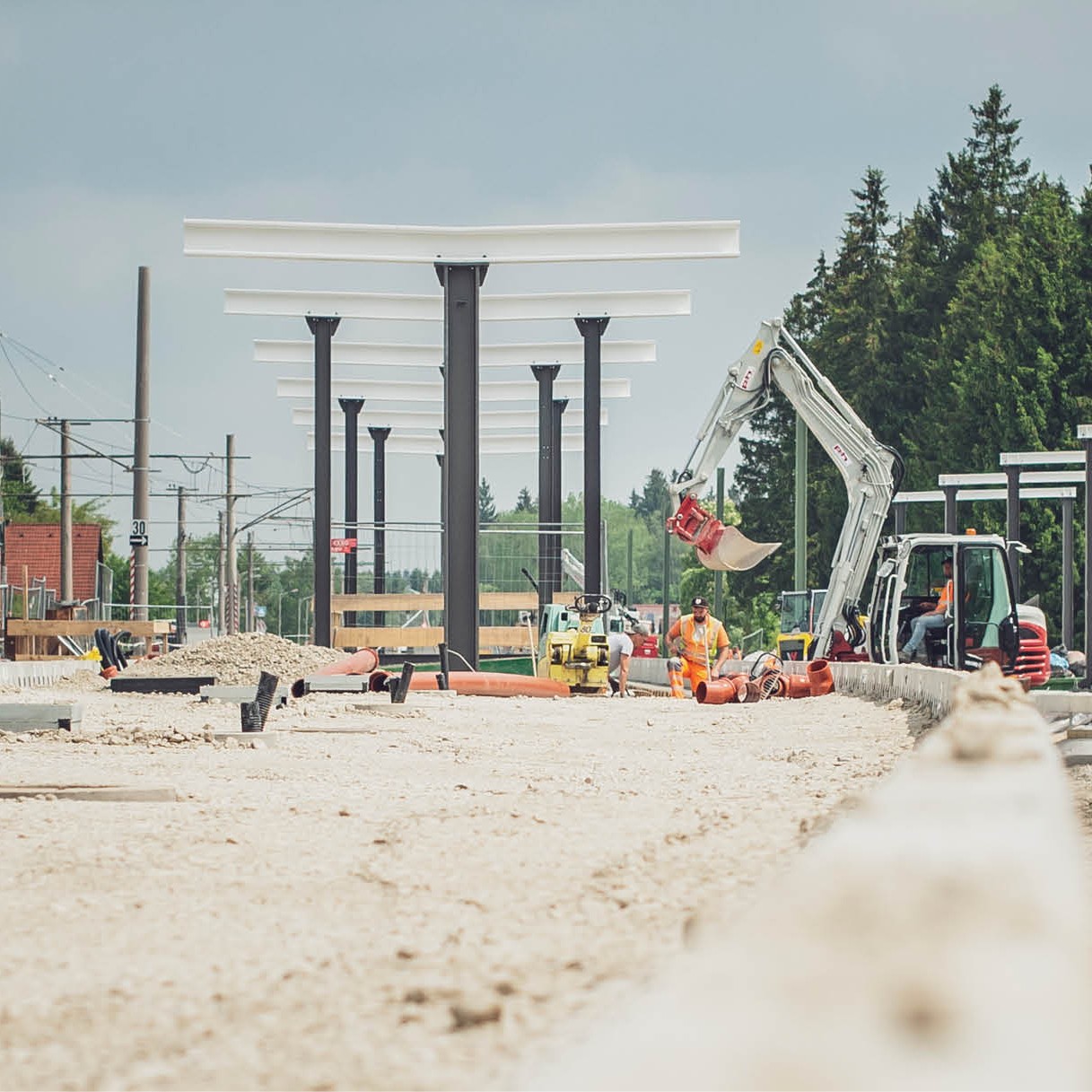

contentmedia
